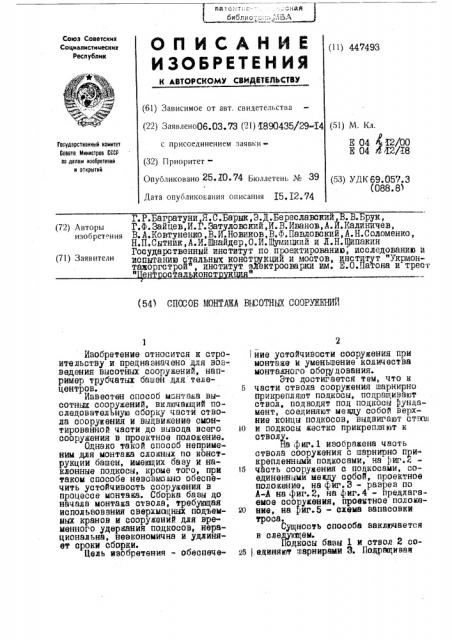

Способ монтажа высотных сооружений
Иллюстрации
Показать всеРеферат
паз C .11 :с- . .:,. ная библио,; -", .,,,", ЪА
Союз Советских
Социалистииеских
Респубттик
ОП ИСАН И Е (1ц44т4вз
ИЗОБРЕТЕН ИЯ
К АВТОРСКОМУ СВИДЕТЕЛЬСТВУ (61) Зависимое от авт. свидетельства (22) Заявлено06.03. 73 (21) f890435/29-Х4 (51) М. Кл.
Е 04 Х2/00
Е 04 Х2/Õ8
Государственный комитет
Соната Миннстроа СССР оо делам нзооретений н открытий с присоединением заявки(32) ПриоритетОпубликовано 25. Х0. 74 beëëåòåíü М 39 (5З) УД1 69.057.3 (088.8>
Дата опуоликования описания j5, j2,74
Г.P.Áàãðàòóíè,ß.Ñ.Áàpûê,Ý.Ä.Áåðåñëàâñêèé В. В.Брук, (72) Авторы Г.Ф. Зайцев, И. I . Эатуловский, Й. В. Иванов, А.A. Калиничев, изобретения В.А.Ковтуненко, В.И. Новиков, В.Ф. Павловский, А.Н. Соломенко, Н.П.Сытник,А.И.ЮЫдер,О.И. ицкий и Л.Н. пакин
Гос арственннй институт по прзектированию, исследованию и (71)»" BY"" испытанию стальных конструкции и >лостов, ийститтт "укрмонтащоргстрой, институт электросварки им. Е.О.Патона и трест
" е стал йонст (541 СПОСОБ МОНТАЖА ВЬСОТНЫХ СООРНЕНИЙ
-1
Иэобрвтение относится к строительству и предназначено для воэведения высотных сооружений, например трубчатых башен для телецентров.
Иэвестен способ монтажа высотныпс сооружений, включааций последовательную сборку части ствола сооружения и выдвижение смонтированной части до вывода всего сооружения в проектное положение.
Однако такой способ неприменим для монтажа сложных по конструкции башен, имен@их баау и наклонные подкосы, кроме того, при таком способе невозможно обеспечить устойчивость сооружения в процессе монтажа. Сборка баэы до начала монтажа ствола, требукщая испольэования сверхмацных подъемных кранов и сооружений для временного удержания подносов, нерациональна, неэкономична и удлиняет сроки сборки.
Цель изобретения - обеспече2 ! йие устойчивости сооружения при монтаже и уменьшение количества монтажного оборудo38HNH.
ВТо oñòè 8eTñÿ тем, что H
5 части ствола сооружения шарнирно прикрепляют подкосы, поцращивают ствол, подводят под подкосы )ундамент, соединяют между собой верхние концы поцкосов, выдвигают етний
lo и подкосы жестко прикреплнвт к стволу.
На фиг.1 иэображена часть ствола сооружения с шарнирно пои= крепленными подкосами, на иг.<15 часть сооружения с поцкосами, соединенными межц собой, проектное положение, на фиг. 3 - раэрвэ по
А-А на фиг.2, на фиг.4 - предлагаемое сооружейия, проектное положе20 НИЕ, На Иг.5 - схема эапасовки троса.
Сущность способа эаклВчается в слещмщем
Подкосы баэц 1 и ствол 2 со25 . единяйт Шарнирами 3, ПОщ ащиван ствол устайанлинащт подкосы.в проектное положение и Обь8диняют Ввбхние концы подкосон решеткой 4, О5разуя обойму, которая обвспечйвавт устойчивость ствола н процессе мон- 5 тажае
До начала монтажа сооружения устанавливают подъемники 5 и мон1ажный кондуктор б- ствола. На нулевой отметке собирают головную 10 часть ствола Я и поцкосы 1, нврхню
-- концы которых с помощью шарниров 3 соединяют со СтволОМ, а Нижыив концы монтируют на каретках 7, за-,5 крвплвнных на тросе 8 и установленных с ноаможностью перемещения по направляющим 9.К концов каждой напранляищей устанавливают по дна отводных ролика: ролик 10 располагают ближе к центру основания башни, а ролик .
11 — дальше. Все ролики йослвдонатвльно огибают замкнутым тросом направляя его с ролика 10 одной „ напранляццвй на ролик 11 смежной направлякцей.
Подращиная ствол,производят подъем подкосон. В процессе подьема аа счет при впления кареток к тросу 8 и перемещения их по направляющим обеспечивается синхронное сближение подкосон, нижние концы которых установлены на каретках.
Таким образом, технологические средстна - соединение верхних концов подкосон со стволом шарнирами и соединение нижних частей подкосов /через карвткиб тросом — обеспечивают устойчивость сооружения на этой стадии монтажа и нв допускают отклонения ствола
От ВВ тИКаЛИ. оделан эти операции, подкосы выводят в проектное положение и под их нижние концы подводят: фндаменты 12, а вврхнив концы совциняют решеткой 4 в обойму, завер» шая твм самым монтаж базй. Затем выдвигают ствол через o6o0agr, ис-пользуя последнюю в качестве опоры, носпринимаищей горизонтальныв нагрузки от ствола. По окончании монтажа ствола подвосы жестко соединяют со стнолом.
ПРЕДПТ ИЗОЕРЕТ5НИБ
Способ монтажа высотных соо-. ружений, включакщий последовательную сборку части ствола сооружения, выдвижение смонтированной час*и до вывода всего coopóâåí è в проектное положение, О Т Л И Ч А—
Ю Щ И И С Я твм, что, с целью обеспечения устойчивости сооружения и уменьшения количества монтажного оборудования, к части ствола сооружения прикрейляют шарнирно подкосы, поцра инают ствол, подводят под подносы фундамент, соединяют межцу собой нврхнив концы подкосон, выдвигают ствол и подкосы жестко прикрепляют к ствоЩе фиг.1
